Гидравлические испытания трубопроводов систем отопления

Испытания систем водоснабжения

Проверка систем водоснабжения тоже производится в соответствии со строительными нормами и правилами. Гидравлические испытания проводят: после прокладки коммуникации, перед засыпкой канала, после засыпки канала (до монтажа соответствующих комплектующих). Проверка трубопроводных коммуникаций, которые относятся к напорным, проводится в соответствии со СНиП В III–3–81.

Трубы, выполненные из чугунного материала или асбоцемента, проверяются в случае, если длина трубопровода не превышает 1 километра (за 1 испытание). Полиэтиленовые (ПЭ) трубопроводы испытываются отрезками по 500 метров. Трубопроводы из любых других материалов проверяются отрезками, которые имеют длину до 1 километра.

Время выдержки зависит от материала, из которого изготовлены трубы испытуемой магистрали

А также стоит отметить, что время выдержки для металлических и асбоцементных труб составляет не менее 10 мин, а для ПЭ труб — не меньше 30 мин.

Особенности гидравлических испытаний

Проверочное давление нагнетается в трубопровод медленно и плавно, чтобы не вызвать гидроудар или не создать другую аварийную ситуацию. Показатели давления, как уже было сказано выше, превышают стандартные эксплуатационные нормы.

Оборудование для испытаний комплектуется приборами, позволяющими контролировать давление в системе

Сила подачи жидкости фиксируется на измерительных приборах (манометрах), поэтому можно осуществлять контроль и регулировать процесс. По СНиП, подача жидкости сопровождается скоплением газа в разных точках коммуникации. Это очень важный момент, который необходимо контролировать, чтобы избежать непредвиденных ситуаций.

После наполнения трубопроводной конструкции водой оборудование находится под повышенным, проверочным давлением. Этот период называют временем выдержки.

По окончании выдержки производится работа по снижению давления до обычных показателей. Во время проверки запрещается находиться кому-либо в непосредственной близости от испытуемого трубопровода. Рабочий персонал располагается в безопасном месте.

Когда гидравлическое испытание проведено, производится осмотр коммуникации на наличие повреждений и оценка полученной информации в соответствии со СНиП.

Каким давлением испытывают водопровод

Гидравлические испытания проводятся в соответствии со СНиП. После их окончания составляется акт, указывающий на работоспособность системы.

Ручной опрессовщик для испытания трубопроводов

Они выполняются на разных этапах эксплуатации коммуникаций. Параметры проверки вычисляются для каждой системы отдельно, в зависимости от ее типа.

Зачем и когда проводить гидравлические испытания?

Гидравлические испытания – это вид неразрушающего контроля, который осуществляется для проверки прочности и плотности трубопроводных систем. Им подвергается все работающее оборудование на разных этапах эксплуатации.

В целом, можно выделить три случая, в которых испытания должны проводиться в обязательном порядке, в независимости от назначения трубопровода:

  • после завершения производственного процесса по выпуску оборудования или деталей трубопроводной системы;
  • после завершения установочных работ трубопровода;
  • во время эксплуатации оборудования.

Испытания гидравлическим способом – это важная процедура, которая подтверждает или опровергает надёжность эксплуатируемой системы, работающей под давлением. Это необходимо для предотвращения аварии на магистралях и сохранения здоровья граждан.

Осуществляется проведение процедуры на гидравлическое испытание трубопроводов в экстремальных условиях. Давление, под которым оно проходит, называют проверочным. Оно превышает обычное, рабочее давление в 1,25-1,5 раза.

Особенности гидравлических испытаний

В систему трубопровода пробное давление подается плавно и медленно, чтобы не спровоцировать гидроударов и образования аварийных происшествий. Величину давления определяют не на глаз, а по специальной формуле, но на практике, как правило, оно на 25% больше рабочего давления.

Гидравлические испытания выявляют ненадежные соединения

Силу подачи воды контролируют на манометрах и каналах измерения. Согласно СНиП, допускаются скачки показателей, так как возможно быстрое измерение температуры жидкости в трубопроводном сосуде. При его наполнении нужно обязательно следить за скоплением газа на разных участках системы.

Такую возможность следует исключить еще на начальном этапе.

После заполнения трубопровода наступает, так называемое, время выдержки – период, во время которого испытуемое оборудование находится под повышенным давлением

Важно следить, чтобы оно находилось на одном уровне во время выдержки. После его окончания давление минимизируют до рабочего состояния

Пока проходит испытание, возле трубопровода не должно находиться никого.

Обслуживающий его персонал должен ждать в безопасном месте, так как проверка работоспособности системы может быть взрывоопасна. После окончания процесса наступает оценка полученных результатов согласно СНиП. Трубопровод осматривается на наличие течей, взрывов металла, деформаций.

Параметры гидравлических испытаний

При проведении проверки качества трубопровода необходимо определить показатели следующих параметров работ:

  1. Давления.
  2. Температуры.
  3. Времени выдержки.

Нижняя граница проверочного давления вычисляется по следующей формуле: Ph = KhP. Верхняя граница не должна превышать сумму общих мембранных и изгибных напряжений, которая достигнет 1,7 Th. Формула расшифровывается так:

  • Р – расчетное давление, параметры которого предоставлены изготовителем, или рабочее давление, если испытания осуществляются после монтажа;
  • Th – номинальное напряжение, которое допускается при температуре испытаний Th;
  • T – допускаемое напряжение при расчетной температуре T;
  • Kh – условный коэффициент, принимающий разное значение для разных объектов. При проверке трубопроводов он равен 1,25.

Температура воды не должна опускаться ниже 5˚С и не подыматься выше 40˚С. Исключением являются лишь те случаи, когда температура гидро компонента указана в технических условиях исследуемого объекта. Как бы там ни было, температура воздуха при проведении проверки не должна опускаться ниже тех же 5˚С.

Воздушный компрессор для опрессовки систем водоснабжения или отопления

Время выдержки должно быть указанно в проектной документации на объект. Оно не должно быть меньше 5 мин. Если точные параметры не предусмотрены, то время выдержки рассчитывается, исходя их толщины стенок трубопровода. Например, при толщине до 50 мм, проверка под давлением длиться не менее 10 мин, при толщине свыше 100 мм – не менее 30 мин.

Испытания пожарных гидрантов и магистралей водоснабжения

Гидрант – оборудование, отвечающее за быстроту устранения пожарных воспламенений, поэтому оно должно всегда находиться в рабочем состоянии. задача пожарных гидрантов – обеспечить оптимальное количество воды для борьбы с пожаром на его начальном этапе.

Виды испытаний и опрессовки системы

Приведенные выше нормы Министерства энергетики по периодичности и режимам испытаний теплосетей обязательны для государственных организаций и коммунальных служб, в частных домах их соблюдение отнюдь не является обязательным. Опрессовку всегда производят после сдачи системы заказчику перед ее эксплуатацией, дальнейшую проверку обычно проводят не чаще одного раза в 5 лет.

Для проведения испытательных работ не требуются специальные навыки и знания, поэтому их может проделать самостоятельно любой собственник. Для этого нет смысла покупать ручной или электрический опрессовочный агрегат (самая низкая цена ручных аппаратов около 100 у.е.), можно взять напрокат электронный прибор и провести испытания самостоятельно в течение пары часов.

Если нет желания самому производить испытания и позволяют финансовые средства, требуется официальный акт о проведенных работах, сделать опрессовку поможет специализированная фирма, услуги ее специалистов обойдутся при почасовой оплате в сумму от 1000 до 2500 рублей в час.

Рис. 8 Испытания системы в многоквартирном доме

Опрессовка в многоквартирном доме

Опрессовка системы отопления многоквартирного дома проводится для нахождения неисправностей и протечек в арматуре и трубах по завершении сезонного отопления (с середины апреля по май).

При наличии жалоб жильцов на низкую температуру обогрева в своих квартирах предварительно производится расчет радиаторов с их дальнейшей заменой или установкой дополнительных секций при необходимости. Также проверяются все стояки на наличие засоров и осуществляется промывка под напором проблемного стояка и радиаторов теплообменников отдельных квартир или полностью всего контура.

Также выполняется следующие подготовительные работы:

  • Производится осмотр запирающей арматуры в элеваторах, на трубах центральной линии и стояках. На чугунных задвижках меняют сальники в виде уплотнительных шнуров, ставят новые прокладки из паронита между фланцевыми соединениями, заменяют прикипевшие болты. В элеваторных узлах устанавливают другие манометры и отправляет на проверку старые, в термометрах отслеживают уровень масла.
  • Визуально обследуют трубы и арматуру на наличие дефектных мест, коррозионных повреждений, свищей, при обнаружении проблемных участков их ремонтируют.
  • Проверяется состояние термоизоляции подвальной магистрали и идущих на этажи стояков.

Далее приступают к опрессовочным процедурам, испытание системы проводят с учетом технических параметров размещенных в квартирах радиаторных обогревателей. В соответствии с нормативами, учитывающими рабочие параметры теплообменных радиаторов, для чугунных моделей допустимый максимум давления составляет 6 бар. Если трубы отопления находятся в стенах, максимальный напор теплоносителя не должен подниматься более 10 бар. Таким образом, при чугунных и стальных радиаторах испытательное давление 6 бар, при панельном обогреве — 10 бар.

Рис. 9 Опрессовочная станция

Гидроиспытания проводят в два этапа, вначале проверяют систему в целом, а затем тепловой узел более высоким давлением, проверка системы обычно проводится в следующей последовательности:

  • Заполняют теплоносящий контур специальной сетевой водой (имеет низкую жесткость во избежание образования накипи), нагнетая ее электрическим опрессовщиком под нужным давлением (6 или 10 атм.). Для этого в емкость с водой опускают подающий и сливной шланги электрического опрессовщика, а к входному патрубку сети подключают напорный шланг, после чего включают опрессовщик на заранее установленное давление и ожидают заполнения всего контура.
  • Отмеряют 30 минутный временной интервал, в течение которого давление не должно понижаться более допустимых норм (приведены выше в ПТЭ), если манометр не показывает уменьшения показаний, опрессовка считается завершенной.
  • Падение давления говорит о том, что утечки появляются в различных местах, после их обнаружения сливают воду и устраняют течь, затем контур системы опять наполняют водой и проводят опрессовку повторно.
  • Аналогичным образом проверяют вводной узел давлением в 10 атмосфер, по окончании работ вызывается инспектор контролирующей службы для составления акта готовности теплосети многоквартирного дома к отопительному сезону.

Проведение процедуры на предварительном этапе

Видео: гидровлическая проверка водоснабжения и отопления

Испытания систем отопления и водоснабжения

Строительные нормы и правила регламентируют порядок, в котором проводятся проверки.

  • Сначала водопровод заполняют жидкостью. И оставляют в таком состоянии на два часа.
  • Переходят к созданию повышенного давления на два часа. Это происходит очень медленно. На данном этапе уже можно выявить некоторое количество протечек.
  • Напор уменьшают, пока не дойдут до расчётных показателей. После чего переходят к исследованию общего состояния трассы.
  • Такой напор сохраняют на протяжении тридцати минут и более. Без такого шага деформированная форма труб просто не сможет стабилизироваться.
  • Следующий этап – перекрытие кранов на входах. Воду медленно сливают, используя опрессовочный насос.
  • Трассу проверяют на предмет наличия серьёзных неполадок, а так же плотность и прочность всех участков.

Порядок проведения гидроиспытаний

В соответствии с нормативами проверку осуществляют в определенной последовательности:

  • очистка сети;
  • монтаж кранов и манометров;
  • обеспечение поступления воды;
  • заполнение обособленного участка водой до требуемого уровня;
  • отметка дефектных мест трубопровода;
  • ремонт выявленных неполадок;
  • осуществление повторной проверки после ремонтных работ;
  • отключение проверяемого участка от временной коммуникации, удаление воды из трубопровода;
  • демонтаж измерительных приборов, кранов и заглушек.

Определение дополнительного объёма воды

После выполнения проверки на герметичность, как правило, следует расчёт дополнительного объёма жидкости в системе. Этот процесс проходит в такой последовательности:

  1. Уровень давления в конструкции снова увеличивают за счёт подкачки жидкости из измерительного бачка. Показатель давления должен быть таким же, как и при гидравлической проверке, то есть превышать стандартные показатели в 1,25–1,5 раза.
  2. Время, когда закончилась проверка на герметичность, необходимо запомнить.
  3. На третьем этапе производится замер конечного уровня воды в измерительном бачке.
  4. Далее определяется временной отрезок, который заняла проверка коммуникации (в минутах).
  5. Расчет объёма жидкости, подкачанной из измерительного бачка (для 1 случая).
  6. Высчитывание разницу между подкачанной и удалённой из трубопровода жидкости (для 2 случая).
  7. Вычисление фактической траты дополнительно закачанной жидкости по формуле: qn=Q/(Tk-Tn).

Особенности испытаний

Давление в трубопроводах нагнетается плавно и медленно, чтобы не произошел гидроудар и не случилась иная аварийная ситуация. Как было сказано ранее, давление при диагностике немного выше, нежели рабочее. Жидкость подается с определенной силой, а давление фиксируется благодаря измерительным приборам. Можно видеть, что при этом осуществляется контроль и весь процесс поддается регулировке. Согласно СНиП, подача воды неминуемо вызовет образование скоплений газов в разных точках магистрали.

Обратите внимание на этот момент, его нужно обязательно контролировать, чтобы не возникло каких-либо серьезных аварийных ситуаций. Как только трубопровод наполнится водой, необходимо выдержать всю систему под давлением некоторое время

Причем нужно соблюдать одно правило – во время проверки нужно полностью исключить скачки давления. Оно должно быть неизменным. Как только выйдет время поддержания давления, необходимо его снижать до рабочего значения.

Запрещено при проведении диагностики находиться рядом с трубопроводом рабочему персоналу. Как только завершатся гидравлические испытания, необходимо произвести осмотр коммуникации, чтобы выявить повреждения, а также оценить полученную информацию строго по СНиПу.

Кто может проводить опрессовку?

В новостройках ответственность возлагается на подрядные организации, а в случае подготовки уже работающей системы проверку проводит организация, отвечающая за обслуживание всех инженерных систем объекта.

Правила проведения опрессовочных и других испытательных процессов определены жилищным законодательством. Нормативные акты применяются для всех управляющих компаний вне зависимости от типа строения, в котором они обязаны проводить работы.

В объектах административного и государственного значения проверки, испытания выполняются силами эксплуатирующей организации или подрядчиком, у которого есть допуски и разрешения на работы.

Технология гидравлических испытаний трубопроводов

Использование жидкости для процесса является достаточно популярным методом, с помощью таких манипуляций получится испытать все контуры системы.

Воду закачивают через специальный кран, который расположен в нижней части труб. Для работ не запрещается использовать автоматические насосы, можно применять и ручные экземпляры, подключенные к водопроводу.

Высокие показатели обнаружения возможных эксцессов являются главной положительной стороной этого метода, выполнить манипуляции также получится без особого труда. Визуально можно выявить скопления жидкости в слабых местах и устранить неполадки в магистрали, что достаточно удобно и практично.

Подготовительные работы

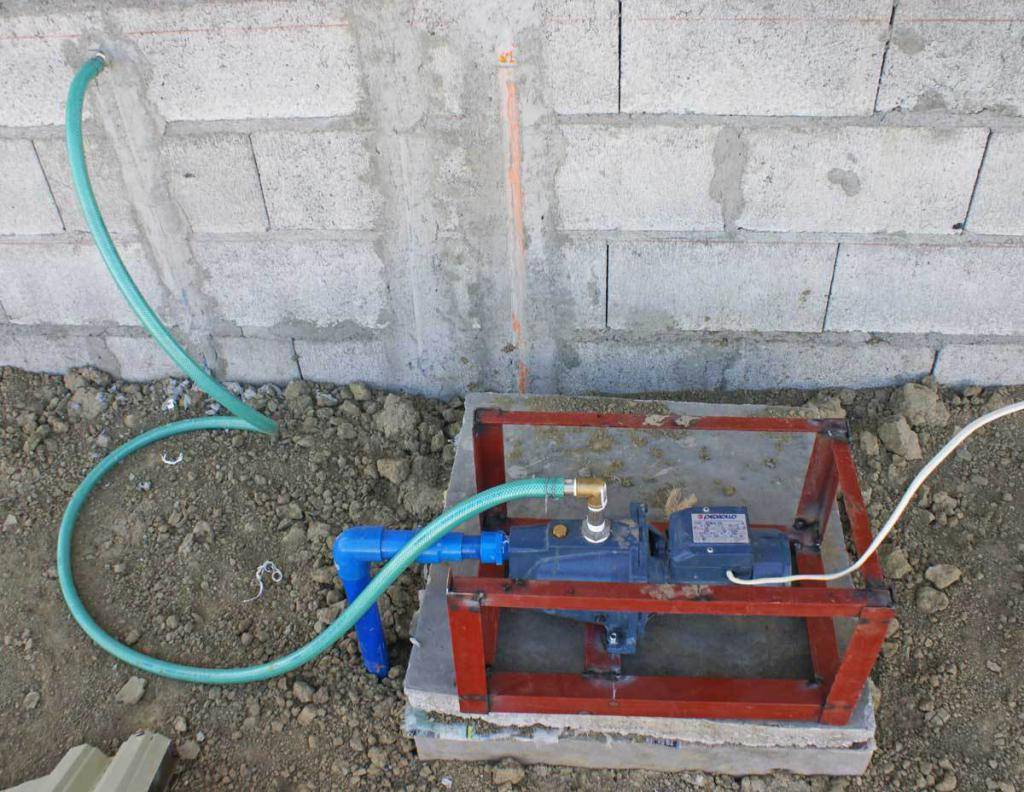

Существуют специальные опрессовочные насосы, это оборудование подготавливается в первую очередь. Есть как ручные модели, так и электрические образцы, специалисты выбирают максимально удобный вариант исполнения для проведения проверки. А также нужно использовать в процессе манометр, чтобы контролировать изменения, ведь некоторые агрегаты способны нагнетать от 40 до 100 бар.

Опрессовочный насос

Минэнерго обращает внимание на правильный подход к исполнению процедуры промывки, а класс точности приспособления для замера не должен быть ниже 1,5

Длина окружности, является важной в процессе, корпус стоит подбирать с учетом данных, превышающих 160 мм

Определение прочности и герметичности

Чтобы выявить проблемные участки, в обязательном порядке процедуру проводят при рабочем давлении, методом простукивания молотком закругленной формы производится визуальный осмотр. Когда дело касается труб из цветных металлов, применяется деревянный экземпляр весом не более 0.8 кг.

Удовлетворительными, испытания на прочность и герметичность можно считать, если давление во время выдержки не упало ниже установленной нормы, данные необходимо смотреть на манометре. Сварные швы, соединения и прочие фитинги должны быть сухие, при обнаружении подобных проблем все эксцессы устраняются, а работу необходимо проводить повторно для получения акта гидравлического испытания.

Проведение испытаний

Подробный алгоритм действий достаточно прост, важно придерживаться последовательности произведения манипуляций, выглядит все так:

  1. С помощью опрессовщика необходимо наполнить весь контур водой, которая должна быть не ниже 45 градусов. Воздух стравливается через специальные краны, их называют отводчики.
  2. Нагнетание продолжается 10 минут, на протяжении этого времени нужно совершить визуальный осмотр арматуры, стыков, швов и подключения.
  3. Напор можно повысить до максимума, и удержать определенное время, нельзя не отметить изделия из полимерных материалов, давление в них нужно оставит на 30 минут, для более качественного произведения манипуляций.
  4. С помощью манометра можно выявить отклонения показаний, если они в норме, то результат работы стоит считать удовлетворительным.

После подобных манипуляций эксплуатировать систему получится максимально продуктивно, все участки являются пригодными к использованию. В противном случае нюансы следует устранить, при проявлении подтеков, скопления жидкости узел или отрезок трубы заменяют.

Давление при проведении испытаний трубопроводов

К этому моменту стоит отнестись серьезно, ведь существуют некоторые требования, которые стоит учитывать и выполнять. Дело обстоит так:

  1. Для стальных труб с показателями в 4 кгс/см2 и экземпляров со стенкой, позволяющей работать при температуре выше 400 градусов, выдерживается 1.5 рабочего давления, но не меньше 2 кгс/см2.
  2. При показателях в 5 кгс/см2, достаточно 1.25.
  3. Чугунные, стеклянные, пластиковые, 1.25.
  4. Трубы из цветных металлов потребуют давления в 1 кгс/см2.
  5. Фаолитовые образцы 0.5 кгс/см2.

Максимально востребованными для проведения работы считаются плунжерные насосы передвижного образца. Поршневые ручные агрегаты также можно использовать, прессы, приводы шестеренчатого типа и эксплуатационные модели отлично подойдут для нагнетания необходимых показателей.

Хозяину частной постройки потребуется обратиться в районные отделения, тогда как жители многоквартирных построек могут рассчитывать на помощь в этом вопросе от коммунальных предприятий. При заполнении заявки необходимо внимательно отнестись ко всем пунктам, сведения вносятся в точности с реальностью, адрес также необходим. В бланк акта обязательно вписываются данные о том, кто производил проверку, организация предоставляет бумаги с утвержденной подписью от главного энергетика.

Технология проведения опрессовки системы отопления

В процессе заполнения системы жидкость подается под умеренным давлением, что дает возможность ей постепенно заполнить все элементы системы. Воздух при этом необходимо время от времени выпускать из системы.

Опрессовка системы отопления

В квартирах многоэтажных домов протечки выявляют путем проведения испытаний с давлением на 20 – 30% выше рабочего. Для этого используется специальный пресс для опрессовки системы отопления, а величина давления контролируется манометром. После достижения необходимого давления систему оставляют на 30 минут. Если в последующем давление снизилось, значит, в системе имеются негерметичные соединения или протечки.

Наиболее часто причиной потери герметичности являются повреждения прокладок, запорной арматуры, места соединения или изгибов труб, износ резьбовых соединений или радиаторов отопления. После устранения проблем и повторной проверки составляется акт испытания системы отопления. Опрессованной же считается готовая к запуску отопительная система без повреждений и утечек теплоносителя.

Опрессовка теплого пола, особенности проведения

Помимо системы отопления в регулярной проверке нуждается также и теплый пол. Опрессовка теплого пола выполняется до того момента, пока давление в системе не перестанет падать. Необходимое давление в системе достигается путем применения насоса для опрессовки. В квартирах многоэтажных домов, медицинских и образовательных учреждениях опрессовку выполняют специальные надзорные органы. После проведения испытаний составляется акт гидравлических испытаний, в котором указываются контрольные параметры и дата проведения проверки.

В процессе установки системы теплого пола разные звенья могут засоряться мелким мусором, а соединения могут быть лишены герметичности. Все это может помешать нормальному функционированию теплого пола, вызывать протечки или потерю эффективности. Опрессовка теплого пола проводится сразу после монтажа до заливки стяжки или укладки чистового пола.

Во время опрессовки система теплого пола заполняется водой из центрального трубопровода через вентиль для залива и слива теплоносителя. Пробное давление при гидравлическом испытании должно составлять 2,5 – 2,8 атм. После заполнения системы ее необходимо оставить на 20 – 30 минут, выявить протечки и устранить их.

Когда заливка воды в систему теплого пола затруднительна, опрессовка может быть выполнена путем нагнетания воздушных масс. Для этого можно использовать компрессор или автомобильный насос с манометром, который необходимо подключить к любому вентилю системы. Также для опрессовки теплого пола можно использовать специальные опрессовщики, стоимость которых обычно достаточно высокая. Давление при опрессовке воздухом должно быть в 2 – 3 выше рабочего. Например, при рабочем давлении 1,5 – 2 атм. Необходимо добиться давления около 5 атм.

После заполнения системы водой или воздухом необходимо проверить все соединения на наличие протеканий. Заполненную систему теплого пола можно оставить на 24 часа под давлением для проверки прочности соединений и выявления утечек. При этом следует помнить, что при перепадах температуры в помещении давление в системе также незначительно снижается. После окончания опрессовки теплого пола можно укладывать чистовой пол или заливать стяжку.

Что такое опрессовка системы отопления

Не сложно понять, зачем необходима опрессовка отопительной системы, пользуясь простыми логическими рассуждениями — после монтажа контура специалистами его необходимо проверить на работоспособность перед окончательным расчетом за проведенные работы.

Таким методом определяют способность материалов оборудования и труб отопления противостоять высокому давлению, а также герметичность всех стыковых соединений — положительный результат при проведении испытаний означает готовность системы отопления к длительному функционированию в безаварийном режиме.

Рис. 2 Как установить промывочный компрессор для очистки труб

Что такое промывка и опрессовка

Промывка и опрессовка систем отопления проводится в тех случаях, когда слой отложений в трубах становится слишком большим, для того, чтобы они могли продолжать функционировать. В качестве профилактики такие мероприятия проводятся редко, так как это удовольствие достаточно трудоемкое и дорогостоящее. Для гидропневматической промывки используются растворы кислот, которые выводят налет со стенок трубопровода наружу. Частички металла цепляются на внутренние стенки труб, тем самым уменьшая их диаметр. Это приводит к:

  • повышению давления;
  • увеличению скорости теплоносителя;
  • уменьшению КПД;
  • повышению расходов.

Что такое опрессовка системы отопления – это обыкновенное тестирование, по итогам которого можно сказать, безопасно ли пользоваться таким оборудованием или нет, а также выдерживает ли оно нужные нагрузки. Ведь никто не хочет стать жертвой разгерметизации контура и оказаться пациентом ожогового отделения. Опрессовка системы отопления проводится согласно СНиПам. Она является обязательной процедурой. После нее выдается документ, подтверждающий техническую исправность контура. Вот основные случаи, когда проводится опрессовка системы отопления:

  • при сборке нового контура и сдачи его в эксплуатацию;
  • после проведенных ремонтных работ;
  • профилактические проверки;
  • после чистки труб кислотными растворами.

Опрессовка системы отопления, проводится согласно СНиП № 41–01-2003 и № 3.05.01–85, а также правилам технической эксплуатации тепловых энергоустановок.

Из этих правил известно, что такое действие, как опрессовка системы отопления осуществляется либо воздухом, либо жидкостью. Второй метод называется гидравлическим, а первый – манометрическим, он же пневматический, он же пузырьковый. Правила опрессовки системы отопления гласят о том, что испытания водой могут проводиться, только если температура в помещении будет выше пяти градусов. В противном случае есть риск того, что вода в трубах замерзнет. Опрессовка системы отопления воздухом снимает эту проблему, она проводится в холодное время года. На практике гидравлическая опрессовка системы отопления применяется чаще, так как все стараются выполнить необходимые плановые работы до наступления отопительного сезона. Зимой выполняется только устранение аварий, если таковы возникли.

Приступать к опрессовке отопительной системы можно лишь тогда, когда от контура отсечены котел и расширительный бачок, в противном случае они выйдут из строя. Как производится опрессовка системы отопления:

  • спускается вся жидкость из контура;
  • затем в него заливается холодная вода;
  • по мере заполнения спускается лишний воздух из контура;
  • после того как набралась вода, к контуру подводится нагнетатель давления;
  • как происходит опрессовка системы отопления– постепенно увеличивается количество атмосфер. При этом максимальное испытательное давление не должно быть выше, чем предел прочности разных элементов контура;
  • оставляется высокое давление на некоторое время и проводится осмотр всех соединений. Нужно смотреть не только на резьбовые соединения, а и на места где спаяны части контура.

Опрессовка системы отопления воздухом проводится еще проще. Просто слить весь теплоноситель, закрыть все выходы в контуре и нагнать туда воздуха. Но таким образом, сложнее определить неисправность. Например, если в трубах есть жидкость, то при высоком давлении она будет сочиться через возможную щель. Ее легко определить визуально. А вот если жидкости в тубах нет, соответственно, и выходить кроме воздуха нечему. При этом может быть слышен свист.

А если его неслышно, при этом стрелка манометра свидетельствует об утечке, то все соединения промазываются мыльным раствором. Для того чтобы было проще, можно проверять не всю систему целиком, а разделив ее на сегменты. В таком случае легче проводить опрессовку труб отопления и определять возможные места разгерметизации.

Гидропромывка и опрессовка

В течение эксплуатации внутри труб накапливаются вещества, оседающие на стенках. С ростом их числа уменьшается теплопроводность, что отрицательно сказывается на обогреве помещений, хотя расход остаётся аналогичным.

Фото 1. Трубы отопления до и после промывки: на стенках накопилось большое количество нерастворимых веществ.

Налёт ведёт к порче имущества, поскольку появляются свищи, следствием которых становится разрыв.

Важно! Промывку обвязки делают каждый год. Ей предшествует диагностика, описывающая серьёзность и характер загрязнений

После чистки по трубам пускают вещества, создающие антикоррозийное покрытие.

Когда производится опрессовка отопления

Испытания на «прочность и плотность» согласно Правилам технической эксплуатации (ПТЭ) тепловых энергоустановок от Министерства энергетики России (п. 9.2.12) проводят в следующих случаях:

  • Первичное. В домах коттеджного типа систему испытывают после монтажа перед сдачей в эксплуатацию, диагностические работы проводят до заделки трубопроводов в штробы и заливки теплых полов. Следует отметить, что можно провести повторное гидроиспытание контуров отопления после заделки всех трубопроводов в стены и стяжку — это позволит сохранить дорогостоящие отделочные материалы при обнаружении протечек.
  • Периодическое. Гидроиспытания производятся ежегодно по окончании сезона отопления, их целью является предварительная подготовка к эксплуатации тепловых сетей в случае их незапланированного подключения в работу. Перед началом каждого отопительного сезона производится повторная гидравлическая проверка отопительных систем.
  • Внеочередное. После проведения ремонта, перед пуском после долгого простоя со сливанием теплового носителя, система нуждается в гидроиспытаниях на герметичность и прочность.

Понятно, что во всех приведенных случаях опрессовка является средством диагностики, позволяющей заранее определить проблемные места и оборудование, которые могут привести к утечке теплоносителя — что значит ремонт и отсутствие обогрева дома в холодное время.
